刚刚!增城石滩发布通告!

[复制链接]
晨光 发表于 2024-12-31 23:12:42 | 显示全部楼层 |阅读模式

关于石滩西环路建设工程
实施交通管制的通告

  为做好石滩西环路建设项目(石滩西环路建设工程)建设实施,需对西起东西大道与西环交叉路口,东接石毅大道进行改扩建,为确保该项目顺利进行,现决定对增城区石滩镇南起东西大道与西环路交叉路口,北接石毅大道实施交通管制,具体交通组织调整情况如下:

  第一阶段:

  1.第一阶段道路施工范围BKO+000~BK0+387计划采用封闭式施工,施工围蔽从西环路到创业路路口进行前后封闭式围蔽施工,工期约4个月;

  2.第一阶段挡土墙及箱涵AK0+580~AK1+050计划采用分段围蔽施工计划每段约80~100m进行围蔽。计划两段同时施工,工期约4个月;


  第二阶段:道路施工范围AKO+000~AK0+540计划采用封闭式施工,施工围蔽从东西大道到立高厂区门口后里程约AK0+540进行前后封闭式围蔽施工,工期约4个月;


  第三阶段:道路施工范围AKO+540~AK1+135计划采用封闭式施工,增加路口专人疏导提示,工期约4个月。


  一、绕行路径一

  线路一:石毅大道-西环路-东西大道-规划一路-创业路。

  线路二:创业路-规划一路-东西大道-西环路-石毅大道。

  二、绕行路径二

  线路一:东西大道-规划一路-创业路-西环路-石毅大道。

  路线二:石毅大道-西环路-创业路-规划一路-东西大道。

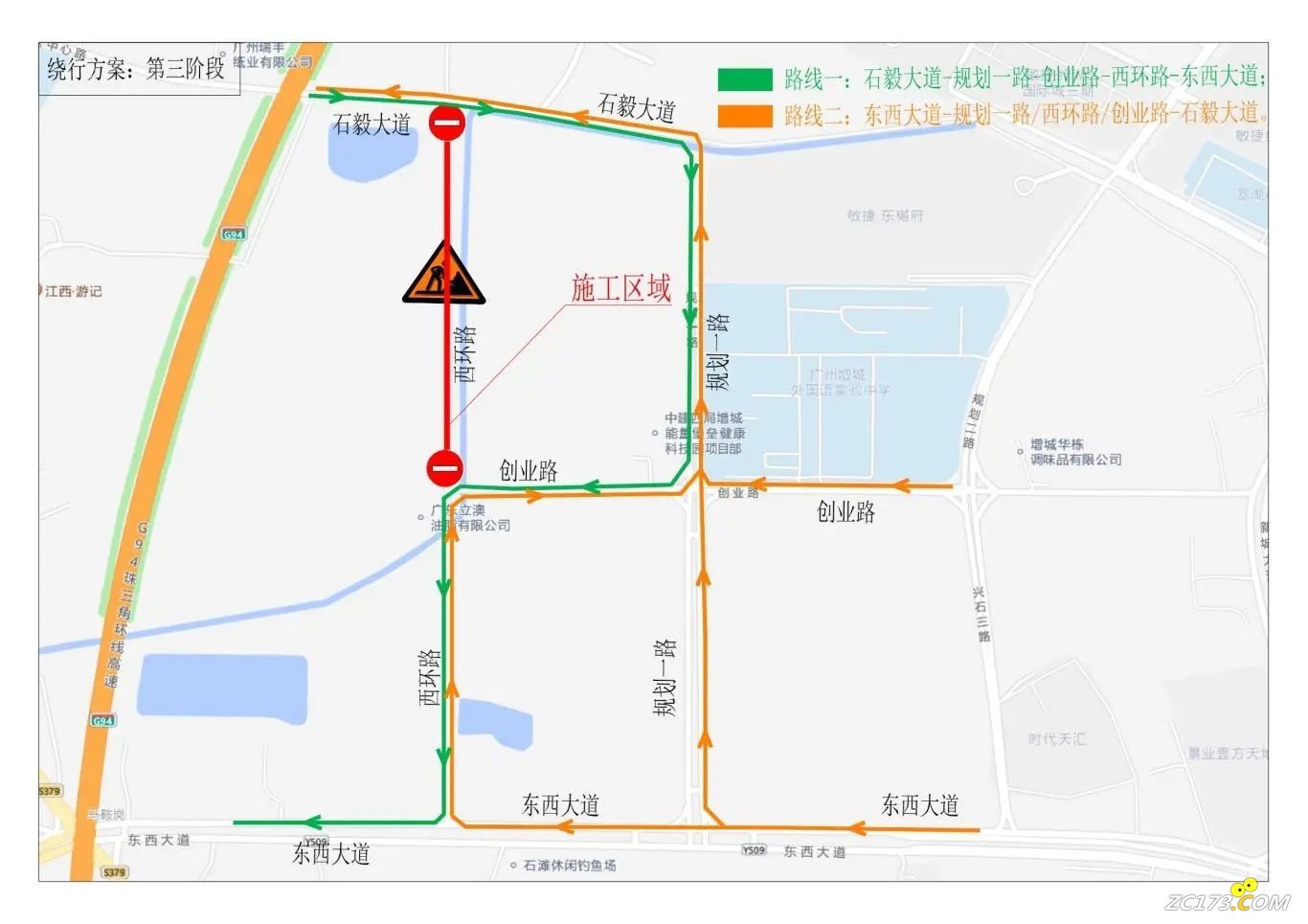

  三、绕行路径三

  线路一:石毅大道-规划一路-创业路-西环路-东西大道。

  路线二:东西大道-规划一路-创业路-西环路-石毅大道。

  施工工期为2025年1月1日至2025年12月31日,请广大市民留意交通标识指引,服从交通警察、现场引导员和工作人员的指挥,按道行驶,文明行车。为避免拥堵,可及时关注导航软件,查看实时路况信息,提前规划行驶路线,对您造成不便,敬请谅解。

  特此通告。

广州市增城区石滩镇人民政府
2024年12月31日

来源丨广州市增城区石滩镇人民政府、今日石滩
